Монтаж верёвочного парка: сроки и порядок работ

Монтаж — самая короткая часть проекта: на площадке мы собираем то, что уже спроектировано и изготовлено. Рассказываем, как устроена работа от заявки до сдачи парка и сколько дней занимал монтаж на наших объектах. Согласование конструкции и размещения до монтажа описано на странице проектирования верёвочных парков.

Пять этапов от заявки до сдачи парка

Каждый этап закрывается документом: сначала выезд на площадку, потом договор на строительство, дальше производство на своих мощностях и монтаж собственной бригадой.

01

Подача и обработка заявки

Уточняем город, особенности территории и задачу, сопоставляем её с типовыми моделями и построенными объектами, готовим предварительную конфигурацию.

02

Договор на выезд

Специалист выезжает на площадку: замер, для парков на деревьях — дендрологическое обследование. Это делается до подписания договора на строительство.

03

Договор на строительство

После согласования конструкции считаются материалы, этапы, страховочная система, производство, доставка и монтаж. Точный состав парка фиксируется в договоре.

04

Производство парка

Опоры, этапы, мягкие элементы и часть страховочных линий изготавливаем на собственном производстве. Срок изготовления — от 2 недель.

05

Монтаж и сдача

Собственная бригада собирает парк на площадке — от 3 дней, затем мы обучаем заказчика и персонал.

Что происходит до выезда бригады

Верёвочный парк не собирают на площадке из того, что найдётся на месте. До монтажа все элементы проходят через наши цеха: обработку дерева, металлоцех, покраску и пошив. Общая площадь производственных цехов — более 1700 м², брус сушится в камерах до влажности 8–12%, мягкие элементы и маты шьём сами.

Когда производство закончено, бригада выезжает на объект. Так было с парком в Видном Московской области: сначала мы закончили производство этапов, затем выехали на монтаж и собрали модульный парк на 24 этапа и два уровня высоты на металлическом каркасе за 3 дня.

Поэтому монтаж на площадке на наших объектах занимал дни, а изготовление — от 2 недель — идёт до выезда бригады.

Сколько длился монтаж на наших объектах

Частный парк под Подольском
1 маршрут · 1 день
Королёв, этапы на металлокаркасе
16 этапов · 2 дня

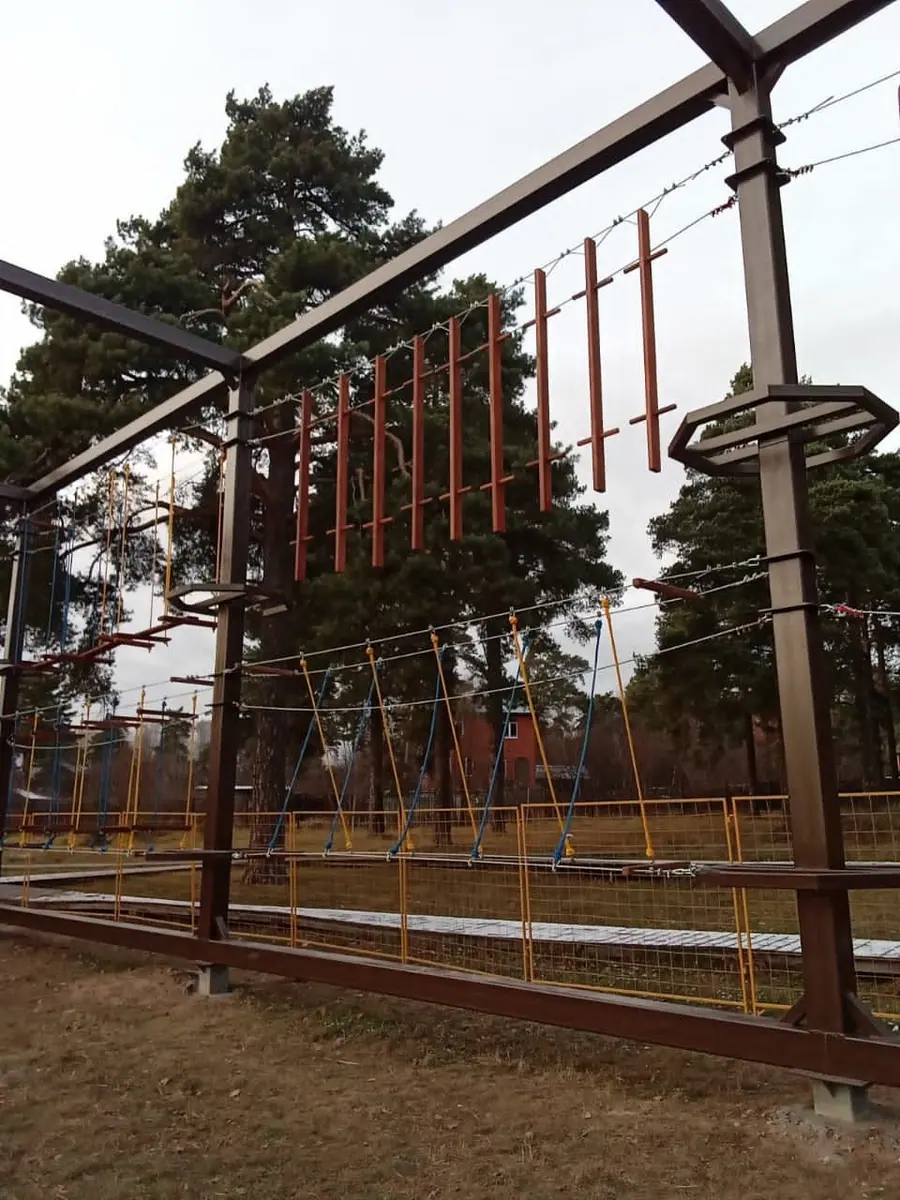

Видное, модульный парк
24 этапа · 3 дня

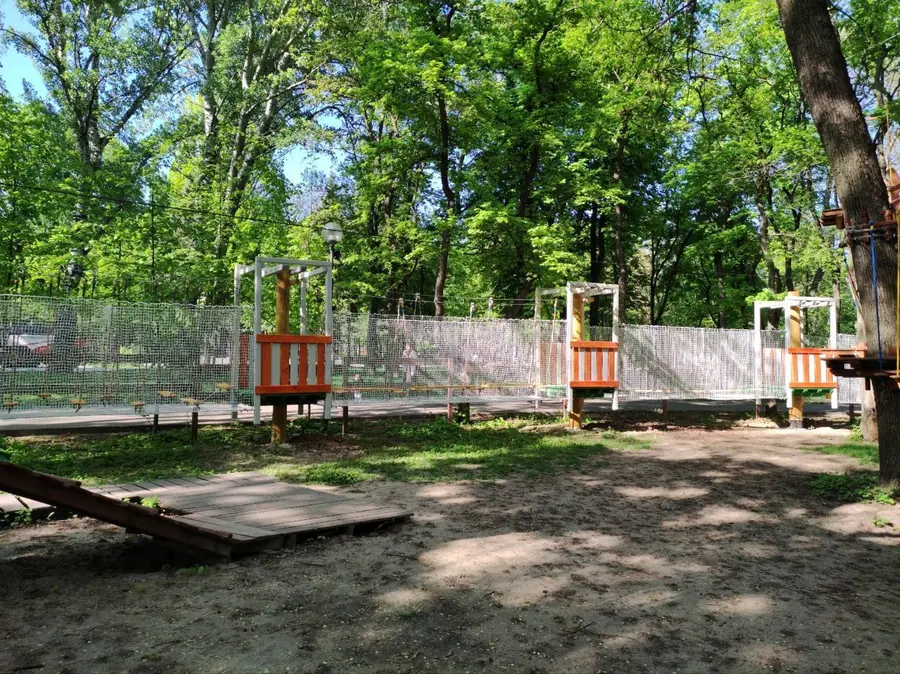

Ростов, детский парк
8 этапов · 3 дня
Анапа, детский модульный парк
10 этапов · 3 дня
Анапа, модульный парк
20 этапов · 4 дня
Шацк, детский модульный парк
10 этапов · 4 дня
Абакан, парк на опорах
20 этапов · 6 дней
Владивосток, «Алиса в стране чудес»
18 этапов · 6 дней
Ростов-на-Дону, парк на опорах
50 этапов · 12 дней

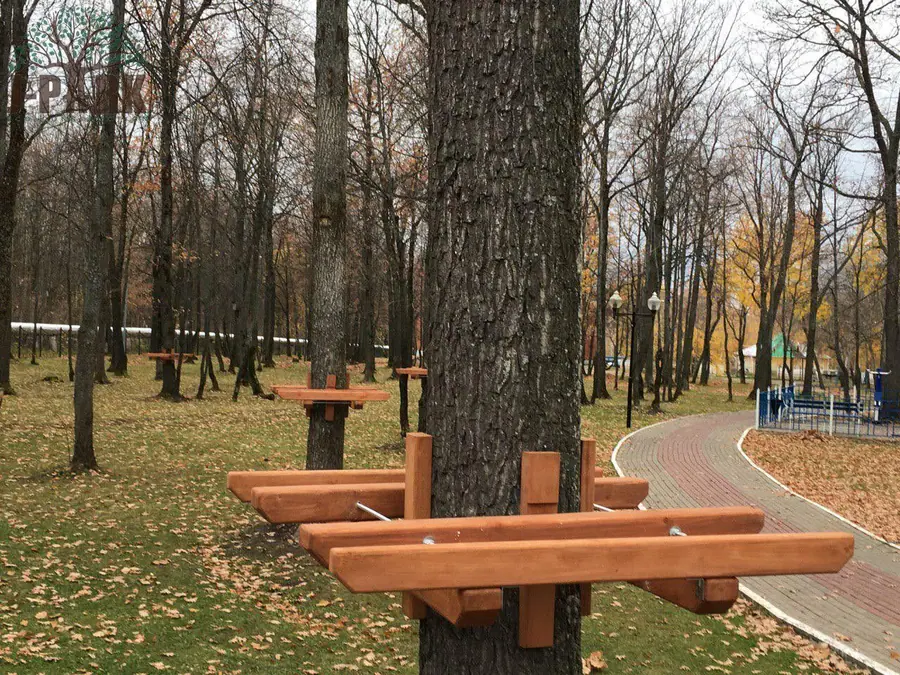

Саранск, парк на деревьях
6 маршрутов · 15 дней

Это сроки конкретных объектов, а не норматив. Срок для вашего парка согласуется в договоре.

От чего зависит срок монтажа

По таблице видно, что быстрее всего собираются модульные и детские парки. Их конструкция повторяется от модели к модели, а этапы и узлы изготовлены заранее: 8–10 этапов на регулируемых опорах из клеёного бруса или на защитно-улавливающей сети монтируются за 3–4 дня.

Парки на опорах и на деревьях с несколькими маршрутами требуют больше времени. Абакан с 4 маршрутами и 220 метрами трассы занял 6 дней, Ростов-на-Дону с 50 этапами и 670 метрами — 12 дней. Самый долгий монтаж в таблице — Саранск: парк на деревьях с шестью маршрутами для детей и взрослых, высотами от 2 до 8 метров и общей протяжённостью более 520 метров собрали за 15 дней.

Небольшой частный парк на один маршрут может встать за день: под Подольском так смонтировали маршрут с линией непрерывной страховки собственного производства.

Поэтому сроки из таблицы — ориентир для сравнения, а не обещание. Для своего проекта спросите у подрядчика срок изготовления и срок монтажа отдельно: у нас изготовление начинается от 2 недель, монтаж на площадке — от 3 дней, а итоговые сроки фиксируются в договоре на строительство вместе с составом парка.

Как подготовить площадку к монтажу

Большую часть вопросов снимает выезд специалиста до договора, но несколько вещей стоит проверить заранее.

Подъезд

При проектировании проверяют подъезд к месту монтажа: по нему везут опоры, модули и этапы.

Деревья

Для парка на деревьях нужны прямые вертикальные стволы диаметром от 35 см, хвойных или твёрдых лиственных пород. Схему креплений проверяют на конкретном участке.

Основания для опор

У парков на искусственных опорах расчёт опор и основания выполняется для конкретного проекта с учётом рельефа и размеров площадки.

Место для модулей

Модульные парки ставятся без фундамента. К площади конструкции из карточки модели добавьте место для подходов, входа и зоны обслуживания.

Монтаж на деревьях без вреда стволу

Парк на деревьях монтируется без фундамента, дерево не повреждается. На живом скалодроме и полосах препятствий в Красноярске мы применили крепление к дереву Tab, которое не наносит дереву урон. Воздушную эко-тропу там же мы разработали и смонтировали по собственной технологии, безопасной для деревьев.

Маршруты можно встроить в то, что уже стоит на участке. В Юрлове два маршрута на высоте от 2 метров мы соединили с уже установленными детскими домиками — получилась единая трасса с препятствиями.

После монтажа: обучение и доработки

Всегда после окончания монтажа мы проводим обучение заказчика и его персонала. Наши специалисты сами проходят обучение и сертификацию в международных компаниях — производителях средств индивидуальной защиты.

Работы на объекте не всегда заканчиваются в один заход. Парк на деревьях в Липецке мы смонтировали в декабре 2020 года, а ограждения, дорожки, зоны отдыха и дней рождений по плану ставили весной, отдельным заходом. На набережной Ривьера в Сочи меньше чем через месяц работы парка по просьбе заказчика изменили конструкцию, поставили дополнительные опоры, добавили маршрут и теневые навесы.

Вопросы о монтаже

Сколько длится монтаж верёвочного парка?

На наших объектах — от 1 дня для частного маршрута до 15 дней для парка на деревьях с шестью маршрутами в Саранске. Типовые модели монтируются от 3 дней, изготовление — от 2 недель. Срок для конкретного парка согласуется в договоре.

Кто монтирует парк?

Собственная бригада J-Park. Парк мы проектируем, производим и монтируем сами, от эскиза до сдачи.

Нужен ли фундамент?

Парку на деревьях и модульному парку фундамент не нужен. Для парка на искусственных опорах расчёт опор и основания делают под конкретный участок.

Что происходит после монтажа?

Мы проводим обучение заказчика и персонала. Если в проекте есть ограждения, дорожки или зоны отдыха, их могут ставить отдельным этапом, как в Липецке.
